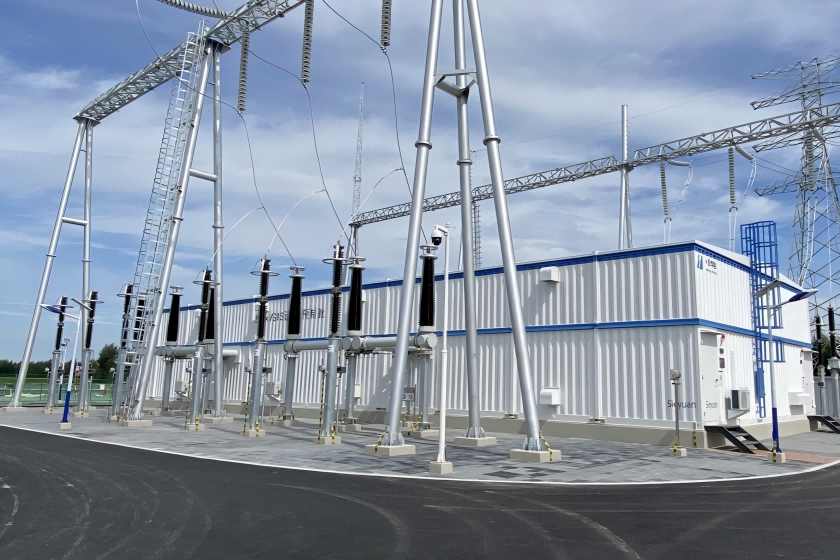

华能洮南昊安20万千瓦风电项目220kV升压站

该项目创新采用预制舱式变电站方案,较传统建筑方案展现出五大核心优势:一是设备模块化,采用标准化预制舱体集成主变、GIS 组合电器等核心设备,可根据场区地形灵活组合布置,实现与周边生态环境的协调统一;二是工厂预制化,全站 85% 设备在工厂完成预组装与联调测试,有效规避现场施工风险;三是安装简约化,通过模块化吊装拼接技术,现场安装周期缩短至传统方案的 1/3,仅用 3 个月即完成全站建设;四是投资节约化,较传统方案减少建筑面积 40%,综合造价降低 15%,且施工周期较常规方案压缩 60 天;五是流程简单化,取消土建施工环节,同步简化规划许可、消防验收等 12 项审批流程,为项目 6 个月全容量并网提供关键支撑。此外,预制舱方案基于现场实算配置,在 - 40℃极寒环境下仍保持设备可靠运行,成为东北地区新能源项目升压站建设的标杆示范之一。

  • 220千伏

    电压等级

  • 200MVA

    变压器

  • 35千伏

    开关柜

华能1 剪裁(1).png

项目亮点

项目详情

项目亮点

logo 剪裁(1).png

华能吉林新能源开发有限公司

中国吉林省白城市洮南市大通乡双余新村

该方案通过模块化设计与智能运维系统深度融合,成功应对跨铁跨河复杂地质条件,在 - 40℃严寒环境下实现全站设备实时监控,保障项目高效建设与长期可靠运行。

项目详情


华能洮南昊安 20 万千瓦风电项目作为吉林公司在洮南地区布局的首个风电项目,通过创新技术与高效管理,打造了新能源领域的标杆工程。项目采用预制舱式变电站方案,以模块化、预制化、集成化设计突破传统升压站建设模式,为吉林省 “六新产业” 培育和 “一主六双” 高质量发展战略注入强劲动能,充分展现了华能在新能源领域的技术实力与创新担当。

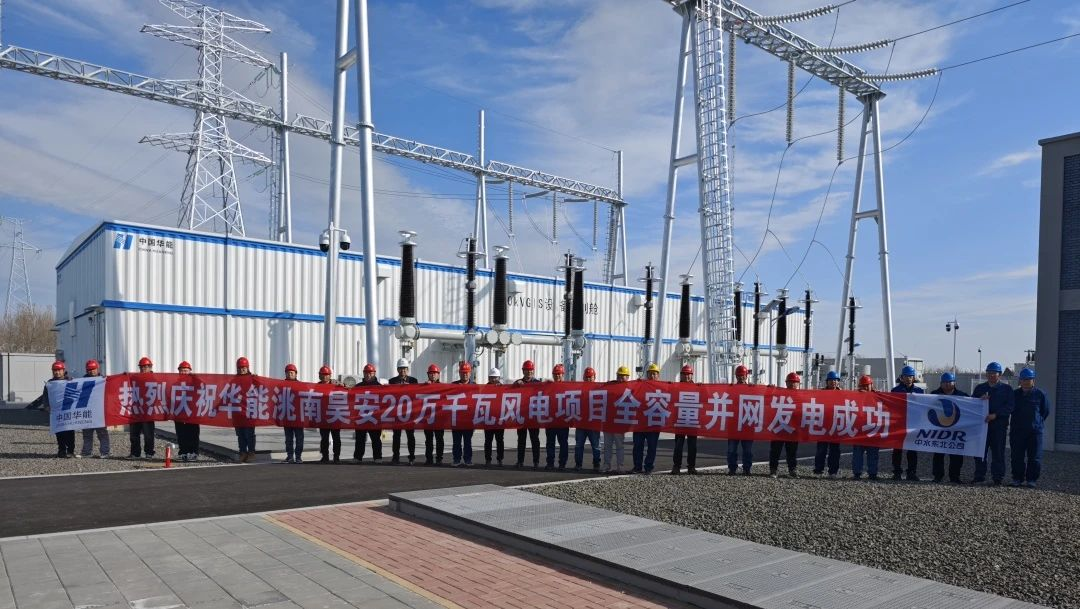

自 2024 年 4 月 1 日开工以来,克服汛期吊装、设备运输难题及送出线路跨铁跨河等复杂地质条件,通过整合上下游资源、优化施工组织,仅用不到半年时间便实现全容量并网,创造了同类项目的建设速度标杆。其中,预制舱式变电站的应用成为关键助力:全站 85% 设备在工厂完成预组装与联调,现场安装周期缩短至传统方案的 1/3,减少建筑面积 40%,综合造价降低 15%,同时简化 12 项审批流程,为项目高效推进提供了核心支撑。

项目全容量投产后,年上网电量达 5.9 亿千瓦时,可节约标准煤约 20 万吨,减排二氧化碳 50 万吨、二氧化硫 3.8 万吨,显著提升区域可再生能源消纳水平,推动发电、供电、用电多产业协同发展,形成绿色低碳的良性循环。其成功实施不仅为洮南地方经济发展注入新动能,更以 “高效建设、智能运维、绿色低碳” 的创新模式,为东北地区新能源项目开发提供了可复制、可推广的示范样本,有力推动了我国 “双碳” 目标的实现。
